Point étape travaux réhabilitation - Progamme à venir



Travaux semaine 23 et 24

Phase 2 :

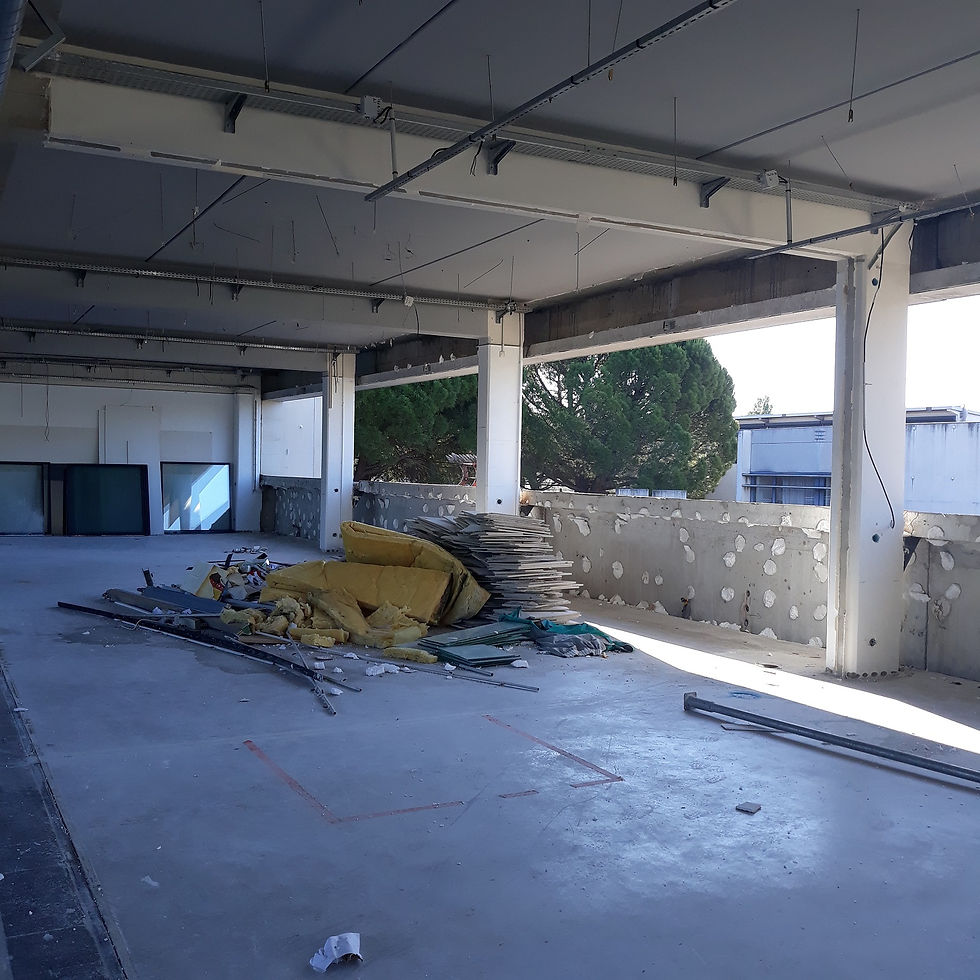

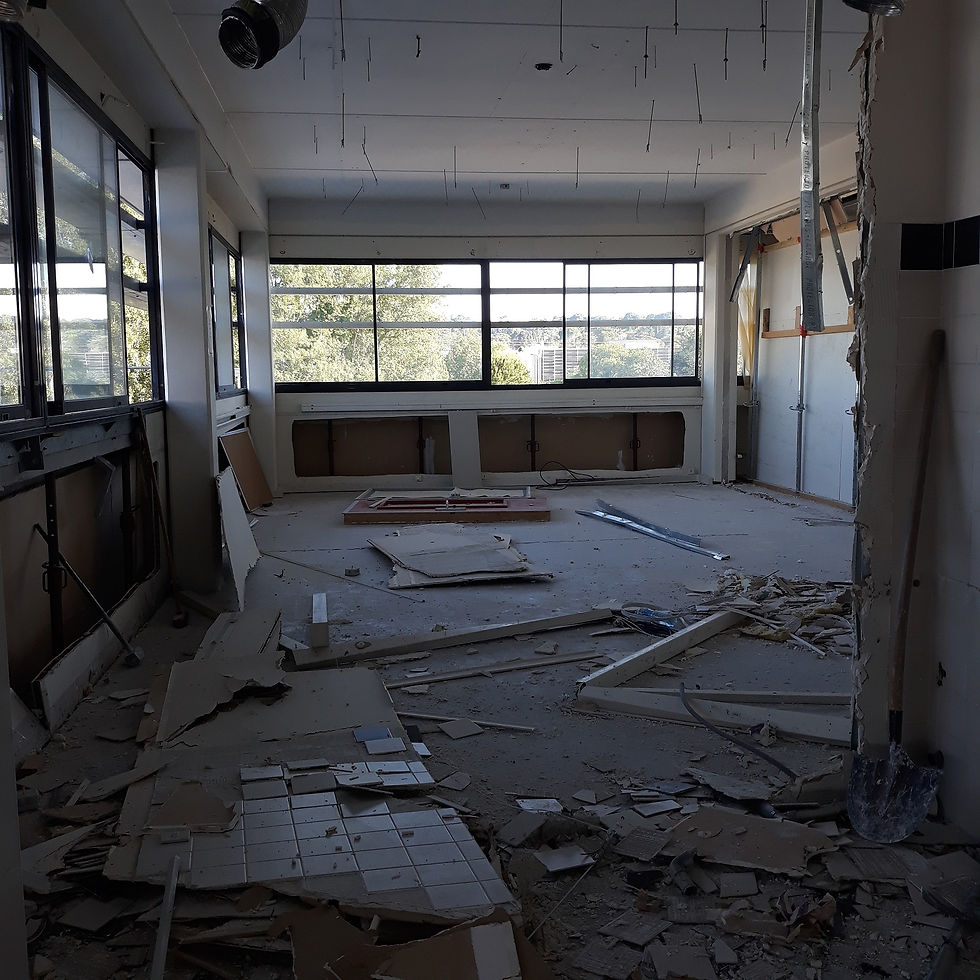

1.       Curage intérieur et parties centrales du 20/05/24 au 29/05/24

 80% du RDC au 23/05/24 et 60% du R+1 au 30/05/24 Fin au 04/06

 2.       Sciages accès VS et élargissements fondations RDC : 13/05/24  fait au 13/05/24



3.       Dépose des éléments préfabriqués en façade dès le 10/06/24 au 21/06/24 Fait au 03/06 en RdC reste étage



4.       Sciages nez de dalles en parallèle dépose préfabriqués du 10/06/24 au 21/06/24



5.       Ouverture et sciage du plancher haut RDC du 05/06/24 au 11/06/24

 recalé au 01/07/24 fin le 05/07/24



6.       Extension R+1 sur bâtiment formation du 23/05/24 au 19/06/24



Phase 1 :

 1.       Réception bâtiment K à finaliser : intervention lot électricité sur RdC pour câblage divers et serrures électroniques


2.       Intervention Sce technique sur hébergement des finalisation du lot électrique :

·         Pose des sèche-cheveux

·         Frigo / bouilloire

·         Equipement divers


3.       Installation secteur AMCE / EIMSA :

·   Montage table salle de cours

·   Mise en place Ecrans mobiles
